金曜日の午後、報告書を仕上げるには二時間あれば十分だと思っていたのに、気づけば夜が更けていたという経験はありませんか。次は余裕を持って四時間を見込みましたが、今回も仕事はそれより遅く終わります。余裕を持って計算したのにまた遅れるという、この皮肉な現象を一文で言い表したのが「ホフスタッターの法則(Hofstadter's Law)」です。
ホフスタッターの法則とは、簡単に言えば「物事はいつも予想より時間がかかり、この法則を考慮して予想しても同じである」という経験則を意味します。法則そのものを文の中に再び取り込む再帰的な構造によって、スケジュールの予測がなぜこれほど難しいのかを機知に富んだ形で示す言葉として広く使われています。
本資料では、この法則が初めて登場した背景と再帰的な構造の意味から、予定が遅れる心理的な原因、そして実際の事例と予測を修正する実践的な方法まで、順に見ていきます。
いつも外れるスケジュール予測の心理と対処法
ホフスタッターの法則とは何か?

この法則は、アメリカの認知科学者ダグラス・ホフスタッター(Douglas Hofstadter)が1979年に出版した『ゲーデル、エッシャー、バッハ(Gödel, Escher, Bach: An Eternal Golden Braid)』に初めて登場します。この本は、数学、絵画、音楽を横断しながら自分自身を指し示す構造を探究した著作で、翌年にピューリッツァー賞の一般ノンフィクション部門を受賞しました。
ホフスタッターはコンピューターチェスの話の中で、この法則を持ち出しました。初期には、10年ほどたてばコンピューターが世界チャンピオンになると人々は予測していましたが、10年たっても、その日は依然として10年以上先にあるように見えたというのです。実際にコンピューターのディープ・ブルー(Deep Blue)が世界チャンピオンのガルリ・カスパロフを対局で破ったのは、1997年のことでした。

(1)再帰的な構造の意味
「法則を考慮しても遅れる」という一節は、予想に余裕を加えるだけでは問題が解決しないことを意味します。遅れるとわかって期間を延ばしても、延ばした計画にまた別の要因が入り込むためです。
(2)冗談に込められた真剣な観察
この言葉は冗談のように聞こえますが、複雑な仕事ほど予測が系統的に一方向へ偏るという観察を含んでいます。そのため、ソフトウェア開発や建設のようにスケジュール管理が重要な分野でよく引用されます。
予定がいつも遅れる三つの理由

ホフスタッターの法則は、心理学でいう「計画錯誤」とつながっています。1979年、ダニエル・カーネマン(Daniel Kahneman)とエイモス・トベルスキー(Amos Tversky)は、同様の仕事の大半が遅れたと知っていながら、自分の計画だけは予定どおりに進むと信じる傾向に、この名前を付けました。
- 計画錯誤(Planning Fallacy):仕事を終えるのに必要な時間と費用を少なく、得られる利益を大きく見積もる傾向です。
- 内部視点(Inside View):過去の類似事例よりも、今立てた計画の手順だけを思い浮かべて予測する姿勢です。
- 楽観バイアス(Optimism Bias):悪い出来事は他人には起こりやすく、自分には起こりにくいと考える傾向です。
(1)計画は順調な道筋だけを描く
頭の中の計画には、体調を崩す日、突然の会議、機器の故障といった妨げが抜け落ちています。それぞれはまれでも、そのうちの何かはほぼ必ず起こります。
(2)仕事は細分化するほど増える
いざ始めると、それまで気づかなかった下位の作業が次々と現れ、各作業の小さな遅れが積み重なって、全体のスケジュールを大きく遅らせます。
数字で確かめるホフスタッターの法則

[事例1]卒業論文の完成時期を予測する実験
1994年、カナダの心理学者ロジャー・ビューラー(Roger Buehler)の研究チームは、卒業論文を書いている大学生37人に、完成までにかかる期間を尋ねました。学生たちの予想は平均33.9日で、すべてが最悪の展開になると仮定した予想でも48.6日でした。しかし、実際には平均55.5日かかり、自分が答えた期間内に終えた学生は30%に届きませんでした。

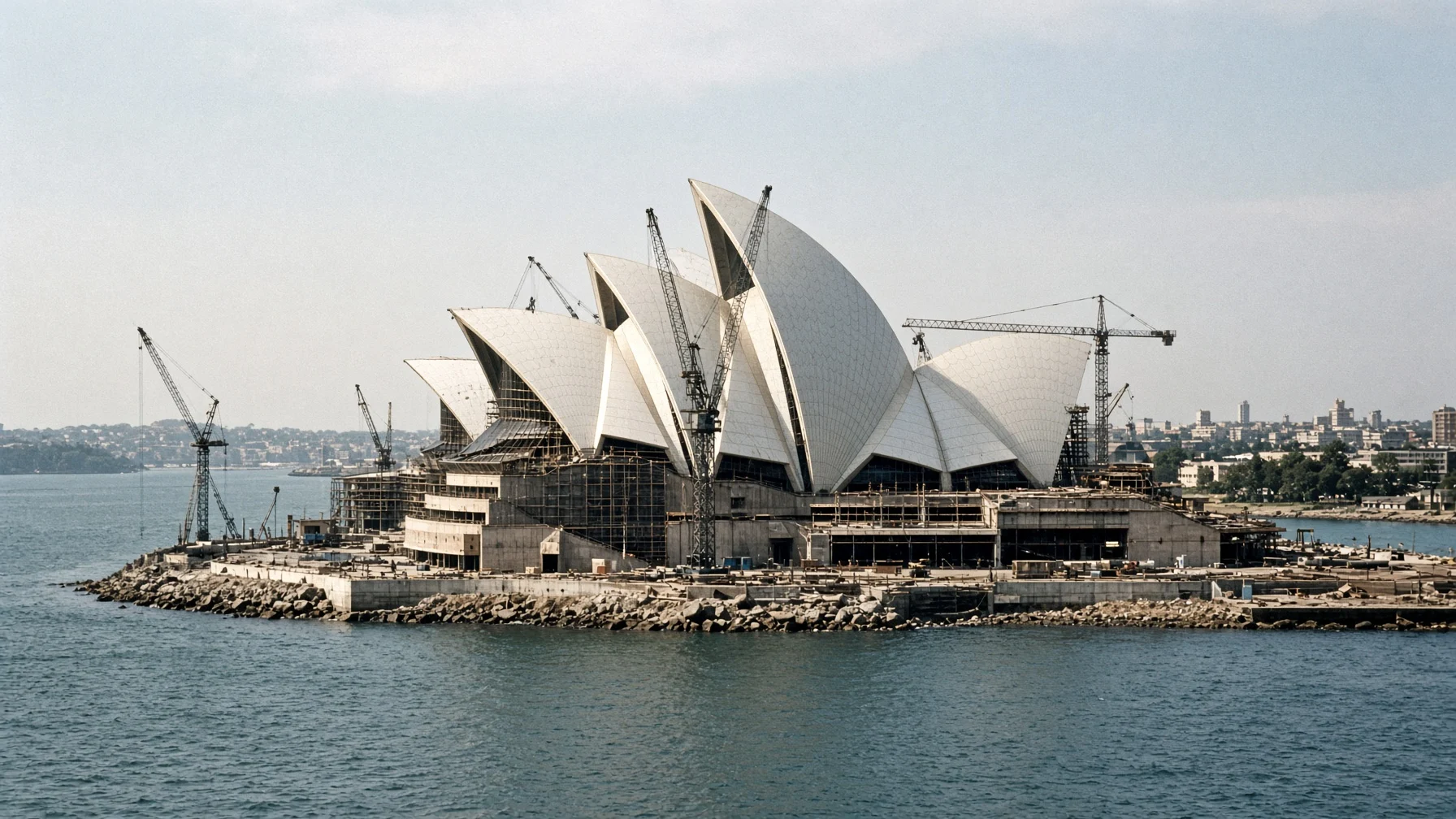

[事例2]10年遅れで開館したシドニー・オペラハウス
1957年、オーストラリアのニューサウスウェールズ州政府は、シドニー・オペラハウスを700万豪ドルで1963年までに建設すると計画しました。しかし、複雑な屋根の構造などによって工事が長引き、建物は10年遅れの1973年に開館し、最終的な費用は1億200万豪ドルと、当初の予算の約14倍に達しました。
遅れるスケジュールを立て直す実践的な方法

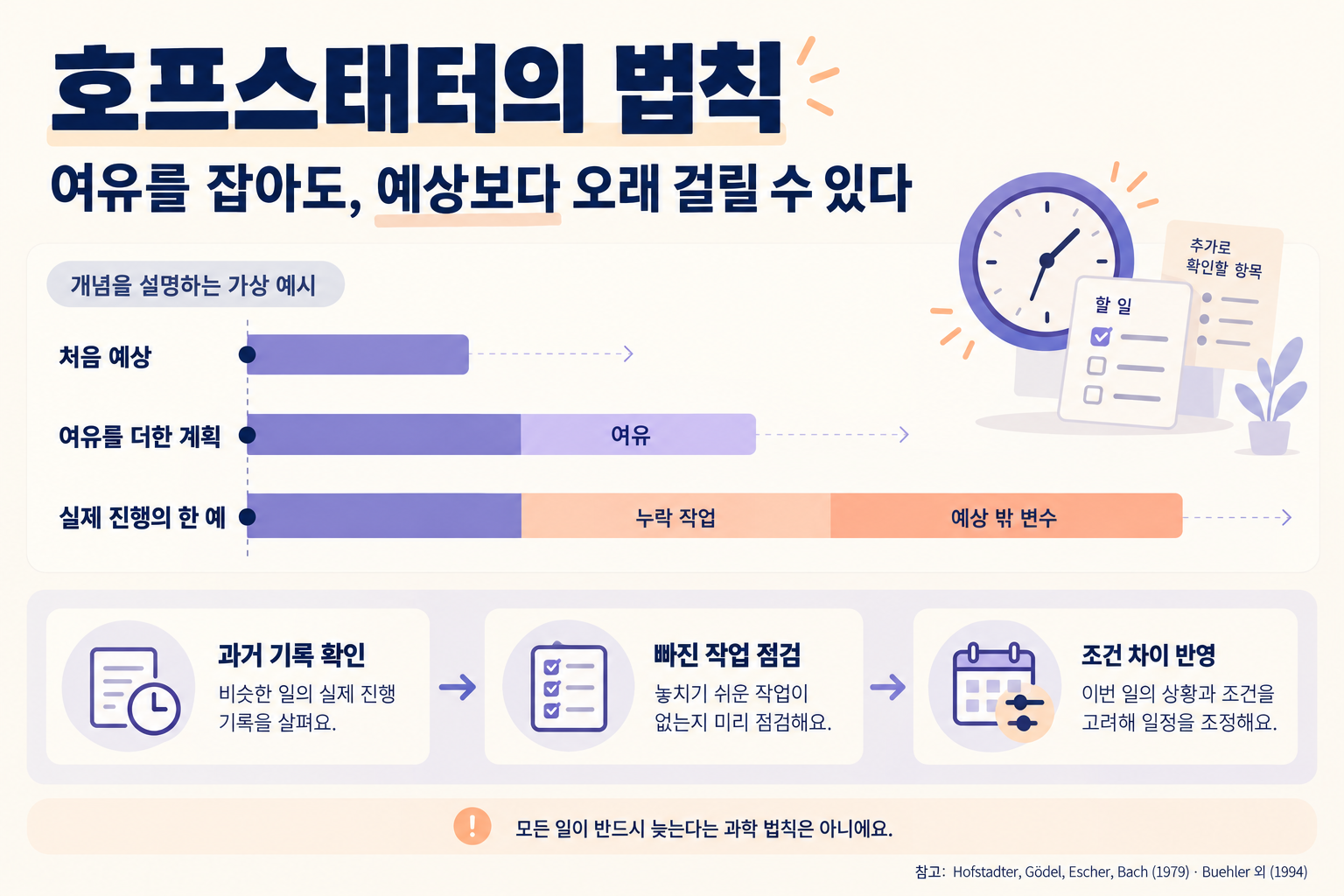

ホフスタッターの法則を完全に避けることはできませんが、予測がどちらに偏るかを知れば、その幅を小さくできます。大切なのは、自分の計画の細部よりも、同様の仕事が実際にどのように進んだのかを先に見ることです。
(1)類似事例の記録から見る
デンマーク出身のプロジェクト管理の研究者ベント・フリウビヤ(Bent Flyvbjerg)らは、過去の類似事業の実際の結果を基準とする参照クラス予測(Reference Class Forecasting)を大規模事業に適用しました。個人でも、前回の同様の仕事にかかった時間を記録し、その値を出発点にすればよいのです。
(2)仕事を細かく分けて個別に見積もる
大きなまとまりで概算するよりも、作業を細かく分けてそれぞれの時間を見積もると、抜け落ちていた手順が見えてきます。
(3)余裕時間を別に確保する
計画のあちこちに余裕を散らすよりも、最後に予備期間をまとめて確保しておくと、遅れが生じても全体の締め切りを守りやすくなります。
(4)他人の目で見直す
計画に直接関わっていない人に必要な期間を尋ねると、当事者ほど楽観的ではない見積もりを得られます。
ホフスタッターの法則は、物事は予想より時間がかかるという事実と、それを知っていても再び楽観してしまう人間の心理を、ともに捉えています。この法則を悲観する口実にするよりも、過去の記録と外からの視点によって自分の予測をもう一度点検する習慣へとつなげるべきです。
自分の計画よりも過去の記録を先に信じること、それが予定を守るための第一歩です。
